下面分享一套二次施工的建筑工程实践模拟试题:
1.多项选择题(共20题,仅答对1道,答错不扣分)
问题一:下列行为中,当事人一方应当承担过失责任的是()。
A、承包商未按合同规定的时间完成工程
B、承包商未按合同规定的时间支付工程价款
C、承包商未通过资格预审
D、承包人在签订合同时故意隐瞒其财产状况较差,给承包人造成损失
正确答案:D
参考分析:P162《2.缔约过失责任的构成》。 AB,如果你违约,你就应该承担违约责任。 C.虽然承包商在承包过程中存在过失行为,但开发商并未遭受任何信赖利益损失。 不满足第三个要素。 因此,开发商不能追究承包商的承包过失责任。 只有同时满足三个要求D。
问题二:预制墙板正确的存放方式是()。
A. 对称放置,表面朝内
B、与地面倾斜角度不应小于70度
C、支架应有足够的刚度
D. 预应力构件以无应力方式存放
正确答案:C
参考分析:预制墙板可以插入或相互靠置。 堆垛工具或支架应有足够的刚度并支撑牢固。 采用倾斜法时,预制外墙板应对称放置。 饰面应朝外,与地面的倾斜角度不应小于80°。
问题三:明显代理的法律后果应由()承担。
A.Agent
B.校长
C.第三人称
D. 代理人和第三方
正确答案:B
问题四:《建筑工程安全检验标准》规定,优良标准为()。
A、分项检验评分表无零分钢材复试报告,汇总表评分为80分及以上。
B、一项分项检验评分表得分为0分,汇总表得分低于70分。
C、分项检验评分表无零分,汇总表评分值在80分以下和70分及以上。
D、分项检验评分表无零分,汇总表评分为85分及以上。
正确答案:A
参考分析:本题考察建筑施工安全检查与评价。 优秀标准是分项检查评分表无零分,汇总表得分在80分以上。
问题5:对于240MM厚的砖承重墙,每层墙的顶砖应铺设在()中。
A、整块砖斜铺
B.建筑砖瓦
C. 半砖对角结构
D、整块砖按顺序砌好
正确答案:B
参考分析:参见教材P281。从保证砖砌体的整体性、整体性和受力合理性的角度来看,砖砌体有很多部位需要用整块砖砌筑; 为了保证楼板或屋顶结构能得到砖墙的强力支撑,每层的顶砖为240MM厚的承重墙。 砖砌台阶水平面及突出层的外砖宜整砖砌筑。
问题六:严禁在隔墙两侧同一位置开槽或开孔。 间距应错开()MM以上。
A.50
B.100
C.150
D.200
正确答案:C
问题七:检查罐体时应重点关注的是()。
A、基坑中心点
B、基坑拐角处
C. 承受较大应力的零件
D. 发掘的最后部分

正确答案:C
问题8:钢筋的塑性指标通常用()表示
A、屈服强度
B、抗压强度
C、伸长率
D、拉伸强度
正确答案:C
参考分析:本题考察建筑钢材的力学性能。 钢在受到应力损坏之前承受永久变形的能力称为塑性。 在工程应用中,钢材的塑性指标通常用延伸率来表示。
问题9:快拆支架系统方式的支架杆之间的距离不应大于()。
A.1m
B.2m
C.1.5m
直径2.5m
正确答案:B
参考分析:本题考的是模板工程。快拆支架系统方法中支架立杆之间的距离不应大于
问题10:钢结构常用的焊接方法中,半自动焊接方法是()。
A.埋地孤焊
B、重力焊接
C.非熔化喷嘴电渣焊
D.熔化喷嘴电渣焊
正确答案:B
参考分析:本题考查的是钢结构构件的连接。建筑工程中钢结构常用的焊接方法:根据焊接的自动化程度,一般分为手工焊、半自动焊和全自动焊三种。自动焊接。
问题11:除在电梯井道入口处设置固定门外,电梯井道内每( )层还应安装安全平网。
A.一号
B.二号
C.三
D.四
正确答案:B
参考分析:这道题并不难。 对于有工程实践经验的考生来说,这是常识性知识。 主要考查电梯井道安全防护网安装的知识点。 根据相关规范:除在电梯井道入口处设置固定闸门外,电梯井道内每两层(不大于10M)还应安装安全平网进行防护。 因此,本题正确选项应该是“B.二”。
问题12:土方开挖时必须采取基坑排水、截水、降水措施。 地下水位应保持在开挖面以下至少()MM。
A.200
B.300
C.400
D.500
正确答案:D
问题13:用钻探基坑底部时,记录钢钻每次钻入()MM时锤击的次数。
A.200
B.250
C.300
D.350
正确答案:C
问题14:松散材料保温层应分层敷设,每层厚度不应大于()MM。
A.150mm
B.200mm
C.250mm
直径300mm
正确答案:A

问题15:安装双层石膏板时,两层板的接缝不应在()龙骨上。
A.同根
B.相同的两个根
C.相同的三个根
D.相同的四个根
正确答案:A
问题16:高度超过24m的建设工程,临时消防立管直径不应小于()。
A.DN40
B.DN50
C.DN65
D.DN75
正确答案:D
参考分析:本题考察建筑工地临时用水管理。 高度超过24m的建设工程,应设置直径不小于75mm的临时消防立管。 严禁将消防立管用作建筑给水管道。
问题17:现场临时用电施工组织设计的组织者是()。
A、项目经理
B、项目技术负责人
C. 土木工程技术人员
D、电气工程技术人员
正确答案:D
参考分析:本题考察:临时用电、用水管理。 施工现场临时用电设备5台及以上或设备总容量50KW及以上的,应编制用电组织设计; 否则,应制定安全用电和用电设备。 防火措施:临时用电机构设计应由电气工程技术人员编制,经有关部门审查并经法人企业技术负责人批准后实施。 使用前须经编制、审查、批准部门和使用单位共同验收,合格后方可投入使用。
问题18:项目职业健康安全技术措施计划应在( )的领导下编制。
一、公司相关部门
二、分行相关部门
C、项目经理
D、项目技术负责人
正确答案:C
参考分析:本题考察建设工程管理的相关规定。 项目职业健康安全技术措施计划应在项目经理的领导下编制。
第十九题:关于建筑工地安全文明施工,正确的说法是()。
A. 场馆周围应连续设置障碍物
B、现场团体出入口无需设置保安值班室。
C、高层建筑消防水源可与生产水源共用管道
D、在建项目经批准后方可入住
正确答案:A
参考分析:本题考察现场文明施工管理。 现场周围必须使用封闭的围栏。 围墙必须坚固、干净、美观,并沿着场地周边连续设置。
问题20:建筑钢材的下列性能指标中,哪一项不属于拉伸性能( )。
A、屈服强度
B、拉伸强度
C.疲劳强度
D、伸长率
正确答案:C
参考分析:参见课本P25。 钢的主要性能包括力学性能和工艺性能。 其中,力学性能是钢材最重要的性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能代表钢材在各种加工过程中的行为,包括弯曲性能和焊接性能。 建筑钢材的拉伸性能指标包括屈服强度、抗拉强度和延伸率。
2、选择题(共10题,正确答案多于1分,选择较少只得一分,选择错误不得分)
问题21:某项目从英国采购一批水泥。 见证抽样后,送去检查和复验。 检验水泥的主要指标是()。
A.实力
B、稳定性
C.凝结时间
D.比表面积

E.化学成分
正确答案:ABCE
参考分析:本题考察的是混凝土结构工程的施工质量管理。 施工单位应对水泥的强度、稳定性、凝结时间等必要指标进行检验。 同时,进口水泥还需要进行化学成分分析。
第22题:多层砌体结构具有以下哪些特点( )。
A、脆性高
B. 低拉伸、剪切和弯曲性能
C、抗震能力强
D. 抗压力能力低
E、整体性好
正确答案:AB
参考分析:本题考查的是多层砖混房屋的抗震结构措施。 多层砌体结构材料脆性高,抗拉、抗剪、抗弯能力低,抗震能力差。 在强震作用下,多层砌体房屋的主要损坏部位是墙体,楼板本身的损坏相对较小。 因此,必须采取相应的抗震结构措施。
第23题:关于屋面防水卷材的铺设方法,正确的是()。
A、距屋面周边800mm以内、层压中间膜之间应充分粘合
B、屋顶坡度小于3%,膜材应垂直于屋脊铺设。
C、卷材铺设在基层的角部,找平层应呈弧形。
D、卷材找平层设置格缝时,应在板材端缝处设置格缝,并填充密封材料。
E、卷材防水层覆盖重物或基层变形较大时,不宜采用空铺法和点胶、条胶法施工。
正确答案:ACD
问题24:建筑钢材下列性能指标中,属于力学性能的包括()。
A. 拉伸性能
B.冲击性能
C.疲劳性能
D.弯曲性能
E.焊接性能
正确答案:ABC
参考分析:本题考查常用建筑金属材料的种类、性能及应用。 钢的主要性能包括力学性能和工艺性能。 其中,力学性能是钢材最重要的性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能代表钢材在各种加工过程中的行为,包括弯曲性能和焊接性能。
问题25:关于炎热天气施工,下列说法正确的是()。
A、混凝土坍落度不应小于70mm
B、混凝土拌合物出机时的温度不应大于30℃。
C、普通混凝土入模温度不宜高于38℃
D、涂装工程施工现场环境温度不宜高于40℃
E、聚合物抹灰砂浆拌和水温度不宜大于80℃,也不宜低于40℃。
正确答案:ABE
问题26:装饰吊顶的作用是()。
A、防火
B、装修
C、隐蔽
D、吸声
E.隔热
正确答案:BCDE
参考分析:吊顶具有保温、隔热、隔音、吸音、装饰等功能。 也是电气、供暖、通风、空调、通讯、消防、报警管道设备等工程的隐藏层。
问题 27:现有结构需要进行可靠性评估。 可靠性评价中的安全评价内容如下:()。
A.变形
B、裂缝
C、承载能力
D.结构体系
E. 防灾减灾
正确答案:CD
参考分析:本题考察的是既有建筑的可靠性评估。 既有结构的安全评价应包括结构体系及构件布置、连接与施工、承载力三个评价项目。
问题28:建筑结构体系中的上部结构包括()。
A.基础知识
B、墙
C、柱
梁德良
E.屋顶
正确答案:BCDE
参考分析:本题考察建筑物的构成。 建筑结构体系中的上部结构包括墙、柱、梁、屋顶等。
第29题:影响砂浆稠度的因素是()。
A. 胶凝材料的种类
B.使用环境温度
C.用水量
D.外加剂的种类
E、搅拌时间
正确答案:ACDE
参考分析:影响砂浆稠度的因素包括:所用胶凝材料的种类和数量; 用水量; 外加剂的类型和数量; 砂的形状、厚度和级配; 外加剂的类型和用量; 和混合时间。
第30题:关于防水工程的高温施工,下列说法正确的是()。
A、防水材料应根据需要配制,配制好的混合物应在3小时内用完。
B、大体积防水混凝土人体模型温度不宜大于30℃
C、改性石油沥青密封材料施工环境温度不高于35℃
D、聚合物改性沥青防水卷材储存环境最高温度不得超过45℃
E、自粘膜存放层数不应超过5层
正确答案:BCDE
案例分析题(共4题)
问题 31:
案例(3)
某办公楼项目,建筑面积为地下三层,地上十五层。 框架结构简化,外部装饰为单元式玻璃幕墙、局部干挂石材。 场地自然地面标高-2.00m,基础底高程-6.90m,地下水位-7.50m,基础范围内土壤为粉质粘土层。 建筑北侧距外墙轴线2.5m处,有一条东西向直径600mm、埋深1.80m的供水管道。 施工单位进场后,项目经理召集相关项目人员钢材复试报告,确定了基础、结构施工过程中的总体部署和主要施工方法:土石方工程按照合同专业分包; 地面施工前,塔机在基坑外安装调试。 :当结构建造到地上八层时,安装双轿厢外部电梯; 当模板拆除至五层时,安装悬臂卸料平台; 考虑到场地未来回填的问题,主体结构外框架采用悬臂式脚手架; 楼板、柱模板采用木胶合板,支撑系统采用碗扣式脚手架,核心筒采用大钢模板施工。 会议结束后,相关部门开始了施工准备工作。
合同履行期间,发生下列事项:
【事件一】按照安排,施工单位首先向监理工程师提交了项目现场临时用电安全专项预案,并得到了监理工程师的确认。 随后,施工单位陆续上报了其他专项安全施工方案。
【事件二】拆除地下一层核心筒模板后,发现其中一堵墙底部有一个洞(尺寸0.30mx0.50m)。 监理工程师要求修理。
【事件三】装修时,地上10层,一名管道安装工正在单独焊接焊工未焊接完的管道接头。 结果,正下方9层工程使用的幕墙保温材料着火,引发火灾。 所幸正在幕墙施工的施工人员及时将火扑灭,未造成人员伤亡。
【事件四】幕墙施工过程中,施工人员对单元式玻璃幕墙的防火结构、变形缝、墙角结构节点进行隐藏记录,监理工程师提出质疑。
【问题】
1、从工程开工到结构施工完成,施工单位应先后报告哪些专项安全预案(至少列出四项)? (4分)
正确答案:安全专项施工方案:建筑幕墙安装施工、塔机、施工电梯、模板、脚手架。
2. 事件二,逐步讲解破洞修复方法。 (6分)
正确答案:首先将孔处的松散混凝土凿掉,做成方形,用清水冲洗并保持湿润,然后用较高标号的微膨胀细石混凝土浇筑并压实,然后小心保养。
3.指出事件三的不当之处。 (5分)
正确答案:不当点1:管道安装工不应独立完成焊接工作;
原因:焊接工必须持证上岗。
不当行为二:未办理消防手续;
原因:不了解工作环境不宜进行焊接;
缺点三:易绝缘材料随意堆放;
原因:材料应按照施工方案放置,保温材料应具有一定的防火性能。
4、事件4中,请简述幕墙防火结构的主要方法。 (5分)

正确答案:幕墙与各层、隔墙外缘之间的缝隙应用不燃材料密封。 填充材料可以是岩棉或矿棉。 其厚度不应小于100mm,并应满足设计耐火极限要求。 在楼层之间创建水平火灾和烟雾区域。 防火层宜采用厚度不小于1.5mm的镀锌钢板支撑,不得采用铝板。 支撑板与主体结构、幕墙结构与支撑板之间的缝隙应用防火密封胶密封。 防火密封胶应有法定检测机构的防火检验报告。
问题 32:
案例(5)

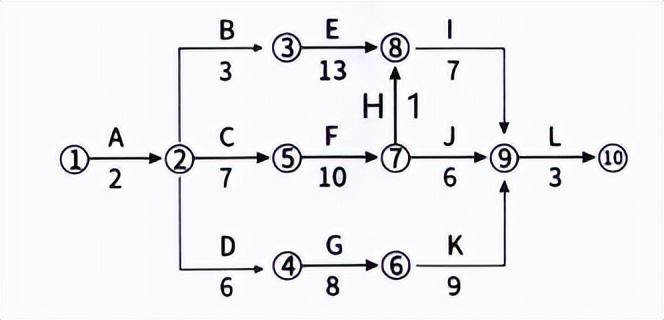

某洁净厂房项目,项目经理指导项目技术负责人编制施工进度表并对整体项目进行评估。 项目技术负责人编制了相应的施工进度计划(如图1所示)并提交项目经理审核。 项目经理指出,施工进度计划不等于施工进度安排,还应包括相关施工计划的必要组成部分,并要求技术负责人予以补充。
图1 施工进度计划网络图(时间单位:周)

由于本项目采用了一定的专利技术,工艺B、工艺F、工艺K必须使用一定的专用设备,并且需要按照“B→F→K”的顺序进行施工。 这种设备当地只有一台,租赁价格昂贵。 租赁期自设备进入现场起至离开现场为止计算,租赁费按现场等待时间内的正常运行时间计算。
项目技术负责人根据上述特殊情况调整了网络图,重新计算了项目总工期,并提交项目经理批准。
项目经理二次审核发现,各工序均按最早开工时间考虑,造成特种设备现场停车等待时间。 项目经理指示调整各工序起止时间,优化施工进度,节省设备租赁费用。
【问题】

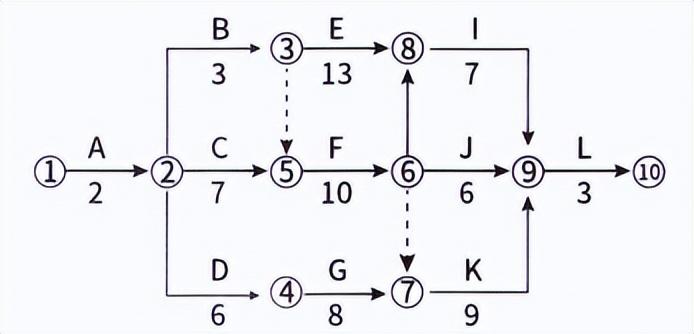

1、写出图1网络图的关键线路(以工时表示)和总工期。
正确答案:关键线是:A→C→F→H→I→L。 总工期为:2+7+10+1+7+3=30(周)
2. 项目技术负责人还应在施工进度表中添加哪些其他组成部分?
正确答案:除已编制相应的施工进度计划外,还应增加以下内容:项目建设概况、项目建设状况、单位项目进度计划、阶段性进度计划、单位项目准备计划、用工需求计划、主要材料、设备及加工方案、主要施工机械及设备需求计划、主要施工方案及流程段划分、各项经济技术指标要求等。
3、根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图。 调整后的网络图总工期是多少?

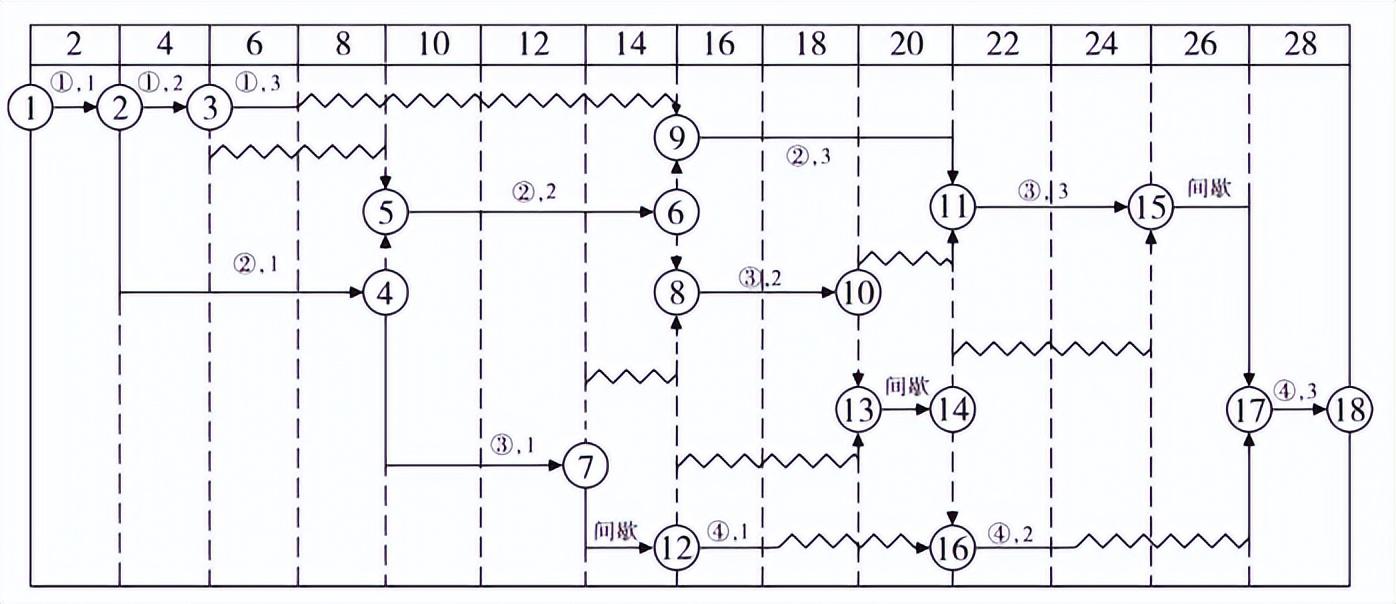

正确答案:调整后的网络图为:

4、根据重新绘制的网络图,如果按各工序最早开始时间考虑,那么特种设备租赁费要计算多长时间?
优化流程起止时间后,周初特种设备是否会进入市场? 优化后,特种设备的租赁费和销售费需要多长时间计算?
正确答案:调整后的网络图关键线为:A→C→F→K→L。
此时总工期为:2+7+10+9+3=31(周)。
问题33:某办公楼项目,建筑面积,刚性钢筋混凝土框架筒结构。 地下3层,地上46层,建筑高度203m。 基础深度15m,桩基为人工挖孔桩,桩长18m。 一楼大堂高12m,跨度24m。 外墙为玻璃幕墙。 吊装施工时采用内爬式起重机进行垂直运输,单个构件最大吊重为12t。 合同履行过程中,发生了以下事件: 事件一:施工总承包商为了附设整体升降脚手架等子工程的安全,编制了专项施工方案。 经专家审核后,建设单位技术负责人、总监理工程师签字后实施。 事件二:监理工程师在钢柱施工质量检查中,发现对接焊缝存在夹渣、形状缺陷等质量问题,向施工总包商提出整改要求。 事故三:建筑总承包商在一楼大堂屋顶浇筑混凝土时,模板支撑系统倒塌,造成5人死亡、7人受伤。 事故发生后,施工总承包单位现场相关人员2小时后向单位负责人汇报。 施工总承包单位负责人接到报告后1小时向当地政府主管部门报告。 事件四:由于施工工期紧张,施工总承包方在夜间11小时后才安排钢结构构件到货和焊接作业。 附近居民抱怨称,施工影响了他们夜间休息。 当地相关部门在调查中发现,施工总承包商未办理夜间施工许可证; 施工场地边界夜间检测噪声级达60dB(A)。
1、根据背景情况,指出其他需要专家评审的子项目安全专项建设方案。
正确答案:需要专家论证的工程安全专项施工方案包括深基坑工程、模板工程、吊装工程、建筑幕墙安装工程、人工挖孔桩工程等。
2. 在事件2中,焊缝夹渣的可能原因是什么? 治疗方法有哪些?
正确答案:对于事件2,焊缝夹渣的原因可能是焊接材料质量差、焊接电流太小、焊接速度太快、熔渣密度太大、阻碍熔渣上浮、焊接过程中未清除熔渣等。多层焊接。 处理方法是清除夹渣处的焊缝金属,然后进行焊接修复。
3、事件3中,根据《生产安全事故报告和调查处理规定》(国务院令第493号),该事故属于什么级别? 纠正事件3中施工总承包商报告事故的错误做法。 报告事件时应该报告什么?
正确答案:本次事故为重大事故。 错误做法:事故发生后,事故现场相关人员应立即向单位负责人报告; 单位负责人接到报告后,应当在1小时内向事故发生地县级以上人民政府安全生产监督管理部门和安全生产负责人报告。 报告相关部门负有监督管理职责。 紧急情况下,事故现场有关人员可以直接向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。 报告内容: (一)事故发生单位概况; (二)事故发生的时间、地点和情况; (三)事故概况; (四)事故已造成或者可能造成的人员伤亡(含下落不明人数)和初步估计的直接经济损失; (五)已采取的措施; (六)其他应当报告的情况。
4、指出施工总承包商针对事件4调查的问题应采取的正确处理方法,并说明避免或减少施工现场光污染的防护措施。
正确答案: 施工总承包商处理事件四调查问题应采取的正确做法: (1)施工总承包商应按照《施工场地边界噪声限值》制定降噪措施( )施工期间。 If night is , a night be and to . (2) The noise value at the site at night steel entry and is 55dB(A). (3) The is not to from after 10 pm to 6 am the next . to avoid or light at sites: be with at night, and the light be in the area. be taken to arc light from out.
34:
A new has a frame-shear , with 1 floor and 16 above , with a area of 19,000 . M is the .

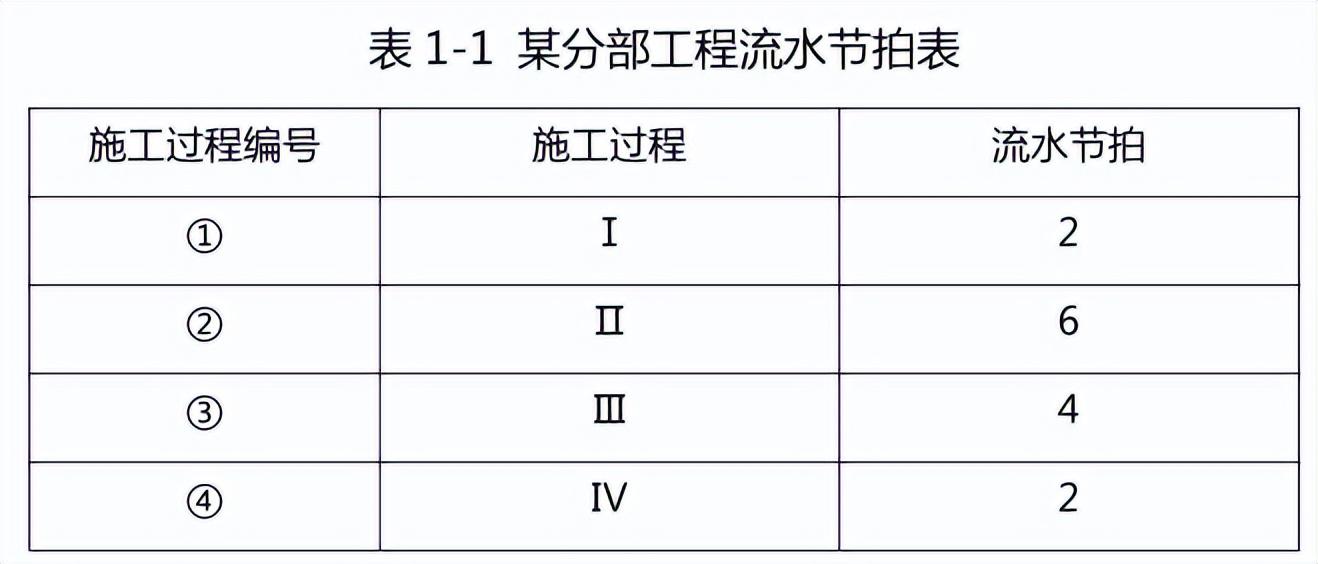

After the COVID-19 , the the of work in with the of and Urban-Rural 's " for the of Work and of and " ( [2020] No. 8) and the of the local . an and group by the and the " and ", that "the site shall , and use and such as the of to the and of and , self- ...". that and work is and . work, the took of the work , with the same of the three units of the , and the for a of the based on the and the phase a of the , , etc. Set the flow (as shown in Table 1-1). I to IV 4 teams to carry out . Due to , the can only be out 2 days after the of III.
a flow for a (as shown in Table 1-1). I to IV 4 teams to carry out . Due to , the can only be out 2 days after the of I.

the month of the , such as the of steel bar raw and the on-site of cube test were held to the and level of . The of 18 steel bars used for the of a frame beam is shown in Table 1-2.

1. In to , what other are there for and and ?
: on-site board, ,
2. Draw a time-scale of the of this . How many days is the total ? What else does a phase ?
: [This is ] (1)

(2) 28 days
(3) , , price , and and , and of of , to solve , and plan .

3. Write the / to A, B, C, D, E and F in Table 1-2. (Such as A: hot- steel bars)
: A: hot- steel bar B: 2 C: 400 D: 1.25 E: 1.3 F: 9%
4. What are the used tools and for cube test at the site? (no less than 5 items)
: table, rod, , mold, steel plate, block
