在道路工程中,内部行业数据是直接反映施工过程质量控制的重要载体,是未来道路通车运营管理的重要依据。 而且,在整个建设过程中,普遍存在“重外部产业、轻内部产业”的现象,内部产业数据存在哪些问题? 我们相关从业者又该如何管理和组织呢? 明天再上去了解一下。
1.内部数据的构成和分类
(1)协议文件:施工协议合同(含问题说明)、招标文件、招标文件(含附录)、施工招标、施工协议相关材料。
(2)日常数据分类:质量控制数据——检验、试验及相关质量文件; 进度控制数据——总进度表、十日进度表、月度进度表及其完成情况、进度调整及相关计划文件; 成本控制资料——工程量统计、核销、计量与支付、工程造价变更资料及相关成本控制文件; 协议管理数据——与项目分包、变更、索赔、延误相关的文件; 项目部内部管理资料——规章制度、工程费用、工作考核、奖惩等; 安全生产数据——包括各项安全生产活动的实施情况和机械设备的检查、检验记录。
(三)竣工文件。

2. 文件管理
通信的一般规则
一、基本要求
对纸张、颜色、字体、印章、装订和其他元素的要求。
2. 风格

文件管理系统
1. 一般规定:
1、项目总监负责项目部的撰写和印刷,出具的各类报告必须书面、专业。
2、文件管理必须有专人负责,文件的发送和转发必须交给发件人钢材检验报告,并做好签收记录。
3、收到的文件应当登记,送负责人修改处理,并及时归档。
4、上级部门下发的与项目建设有关的文件、通知等材料,应建立“文件阅览”制度,传阅、签字确认。
5、文件管理员要认真记录文件处理过程和结果,做好整理归档工作。

2. 邮件投递流程:

常见问题和信件注意事项
1. 关于信件的常见问题
1、格式错误
(1) 主发送单元和复印单元之间没有区别。
(2)字体、字号、行距不正确。
(3)印章不规范,甚至漏印。
(4)错别字、错句反复出现。
(5)配件不齐全。
(6)发送时间不规律。
2、内容描述不明确:写作目的不明确,书面描述不专业、简洁,回答要求所需的报告没有针对性,甚至回答无关紧要。
2. 文件办理注意事项
1.完善文件阅览和处理制度。 首先,必须完善项目部所有通讯的详细登记和流转制度; 其次,项目负责人对文件的修改必须清晰、明确。 ,应列出应指定谁来处理。
2、及时办理单证。 负责处理文件的技术人员要提高工作效率,特别是有期限的文件,要及时拿出处理意见供项目负责人判断。
3、纪律严明,职责明确,对需要保密的文件绝对保密,对需要沟通的及时沟通,做到每份文件都有详细的处理结果,处理后的文件及时归档备查。
4、建立严格的文件起草、审核、下发制度

3、施工数据管理
质检数据整理及注意事项
1. 填写说明
1.表格必须用碳笔(中性笔)填写。
2、承包单位、监理单位分别填写法人单位全称。 (可以是笔记本统一拷贝的形式)。
3、合同号:填写“合同段代码”,如“二”为第二份协议。
4. 数量:暂不填写。
5、在表格中的“项目名称”处填写“招标项目全称”。
6、自检扣除,填写“自检符合规范和设计要求”。
7、填写监理意见“符合规范和设计要求”。
2、数据放电顺序的基本要求
1、路基工程
按1-3公里路线方向或按建筑物分段装箱,箱内数据按施工顺序存放,即填充前的压实测量数据在上,底部为路基填筑和路沟监测数据。
2、路面工程
按1-3公里路线前进方向或按建筑物断面(基本按坝体断面确定)装箱。 框中的数据按投注数里程的升序存储。 框架位于顶部,右框架位于底部。
3、桥梁工程
根据路线前进方向,对每个结构分别装箱。 结构上部结构材料按桥墩、桥台编号从小到大排列,各桥墩、桥台材料按施工顺序排列,即基础在上,路面工程在底部。
4、施工测量部分测试数据(如混凝土硬度、路面硬度等)纳入相应监测数据后,各测试配合比、原材料监测等数据独立装箱。
三、填写数据常见错误及注意事项
1、签字人员不统一,字迹不一致。
(一)各类材料中同一负责人签名、笔迹不一致的。
(二)不同负责人填写信息的字迹一致。
2、自检数据、抽查数据与试验数据不对应。
(1)自检资料中各项检查未按施工工序顺序填写。 钢筋检验、模板检验和混凝土浇筑的时间顺序不一致。 测试数据与过程检验数据在时间和日期上不对应。
(二)自检、抽检、检测数据在时间、内容上与同一施工工艺不对应。 应特别注意混凝土浇筑日期和试件外壳的日期。
3、数据之间的逻辑关系经不起推敲,但存在一定的逻辑关系,需要仔细估计。
4、填写内容与图纸、规格不符。 各子项目各项重要指标均须合格。 除了单值通过外,评级值也必须通过。
测试数据整理及注意事项

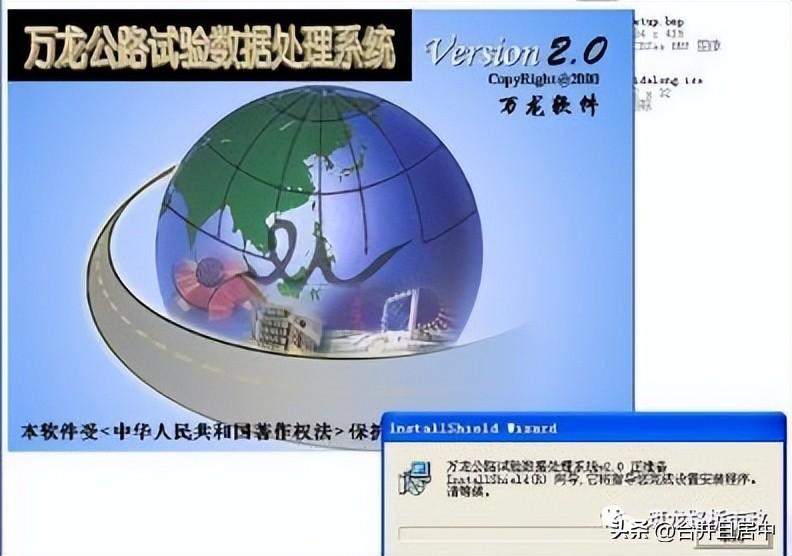

1、由于近年来试验程序和施工技术规范经常发生变化,相应万隆档案中的表格和估算公式也需要及时更新。 以目前广泛使用的“万隆路试验数据处理系统V2.0”版本为例,《公路工程沥青及沥青混合料试验》的估算公式和表格仍沿袭旧版《公路沥青桥面技术规范》施工》(-94)的要求。

质量评估数据整理及注意事项
分项工程质量评价是在工程竣工或竣工后,总结检验、试验表格结果,并按照《公路工程质量检验与评价标准》(/1-2004)进行分项的过程、部门和单位项目并对整个协议部分的项目质量进行评估。 根据《公路工程质量检验评价标准》(/1-2004),评价表主要有附录J列出的五类:子工程质量检验评价表、分工程质量检验评价表、单位工程质量检查评价表、合同段质量检查评价表、工程总结表。
1、存在问题

1、分项工程质量检验评定表(如表1)中实际测量值或测量误差值一栏列出的10个测量值太少,难以填写数百个测量值。 在此,建议适当更改表格(如表2)并减少附录(如表3),以便于填写。

2、在分项工程质量检查评价表(如表1)中,质量评价分数一栏是填写加权分数还是加权估计分数,很容易理解。 这里,建议适当改变表格(如表2),直接填写加权分数。
3、分项工程质量检查评价时钢材检验报告,若按符合小桥标准的1-3公里小桥涵及通道标准要求进行小桥涵评价,结构的完整性将受到破坏。 这里建议减少子项,每个结构单独评估后再进行总结。

2、质量评价注意事项
1、工程大面积施工前,必须及时、正确地明确单位、分部、分项工程,并按照单位、分部、分项的定义整理质量检验资料。 - 项目,以便于完成后的质量评估。
2、质量评价工作应由专人进行,专人负责。 评价应重点关注《公路工程质量检验评价标准》(/1-2004)的要求和工程实际质量检验数据。 不要脱离实际,盲目前进。
整理并关注计量和支付数据
1、计量缴费人员掌握内容
1、充分熟悉协议条款
2、审核工程量
3、现场调整
二、计量支付工作注意事项
1、工作时效性
2. 数据准确性
3、人员稳定性

4. 完成资料的填写及归档
文件构成和质量要求
一、档案构成及备案要求
1、案卷由案卷封面和书脊、案卷内信封、案卷内容、页数(包括封面和案卷内容)和案内审阅表组成。 卷宗封面内容应复印在与卷盒颜色相同的纸袋上,粘贴在相应位置。 或者复印在模板上并在外壳盖上涂上白色油漆。
2、档案必须遵守科技文献产生规律,保持档案内科技文献、材料的系统联系,方便档案查阅和保存。
3、档案中科技文件、材料反映的工程项目情况和相关管理活动必须真实、准确、完整、完整,手续齐全。
2、档案填写要求

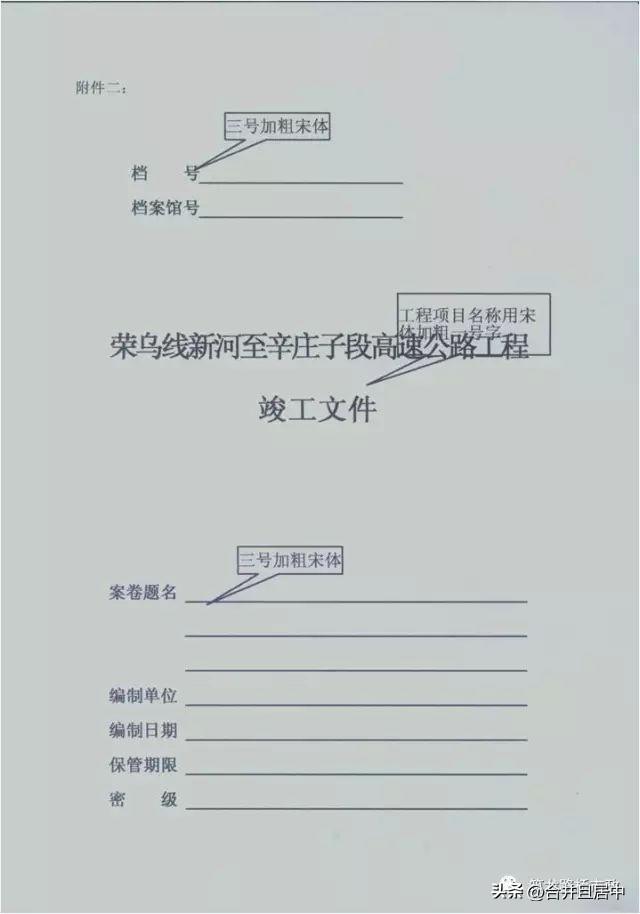

1.案卷封面见附件2

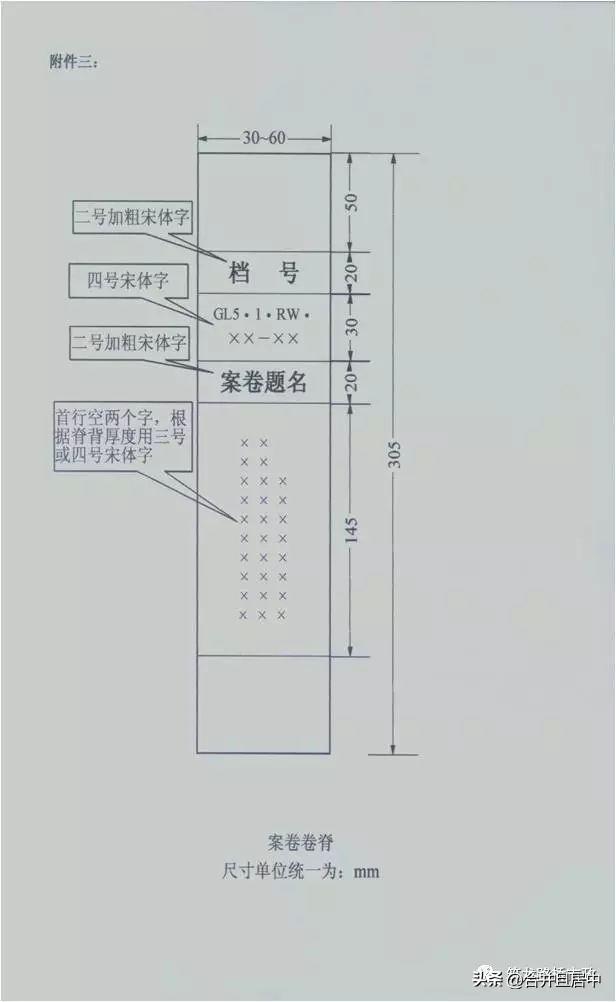

2、卷脊见附件3

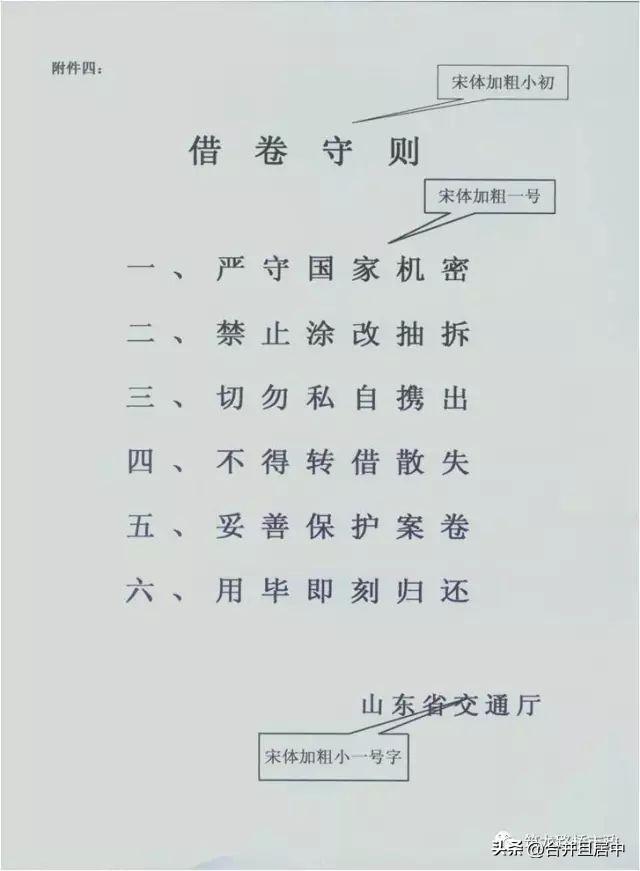

3、借阅论文代码见附件4

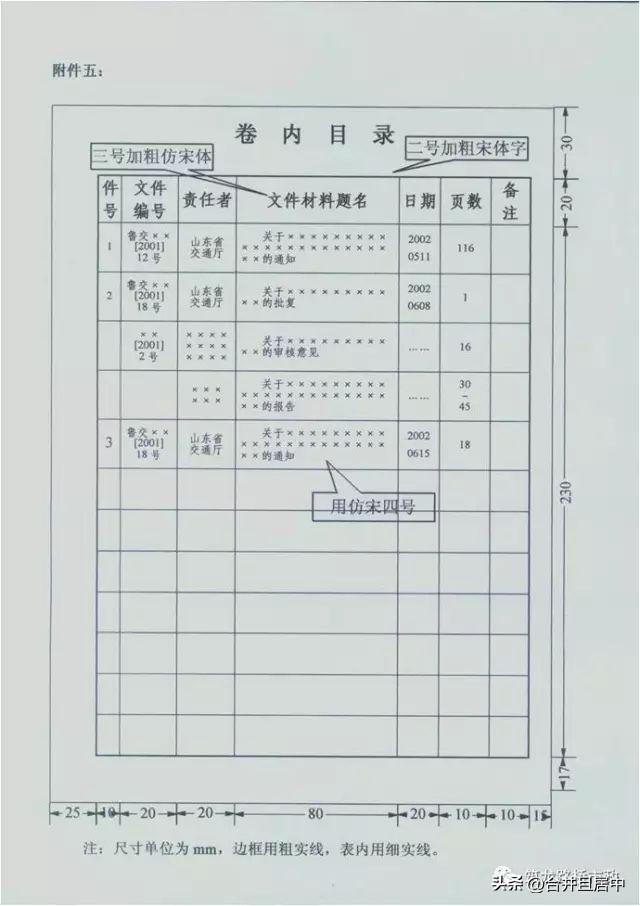

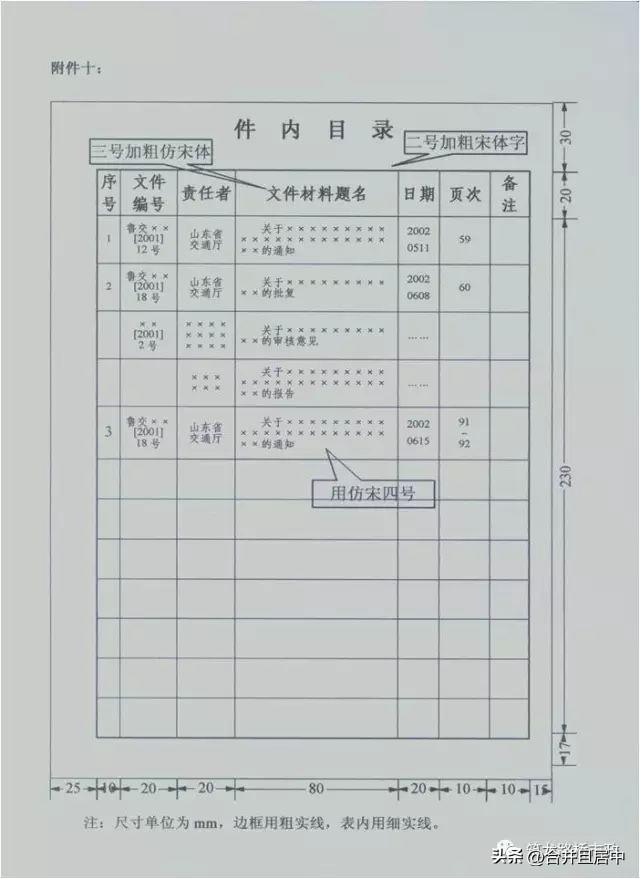

4、卷中目录见附录5

5、论文中评审表见附件6
6.卷页(包括文档封面,见附件9,文档内容,见附件10)
